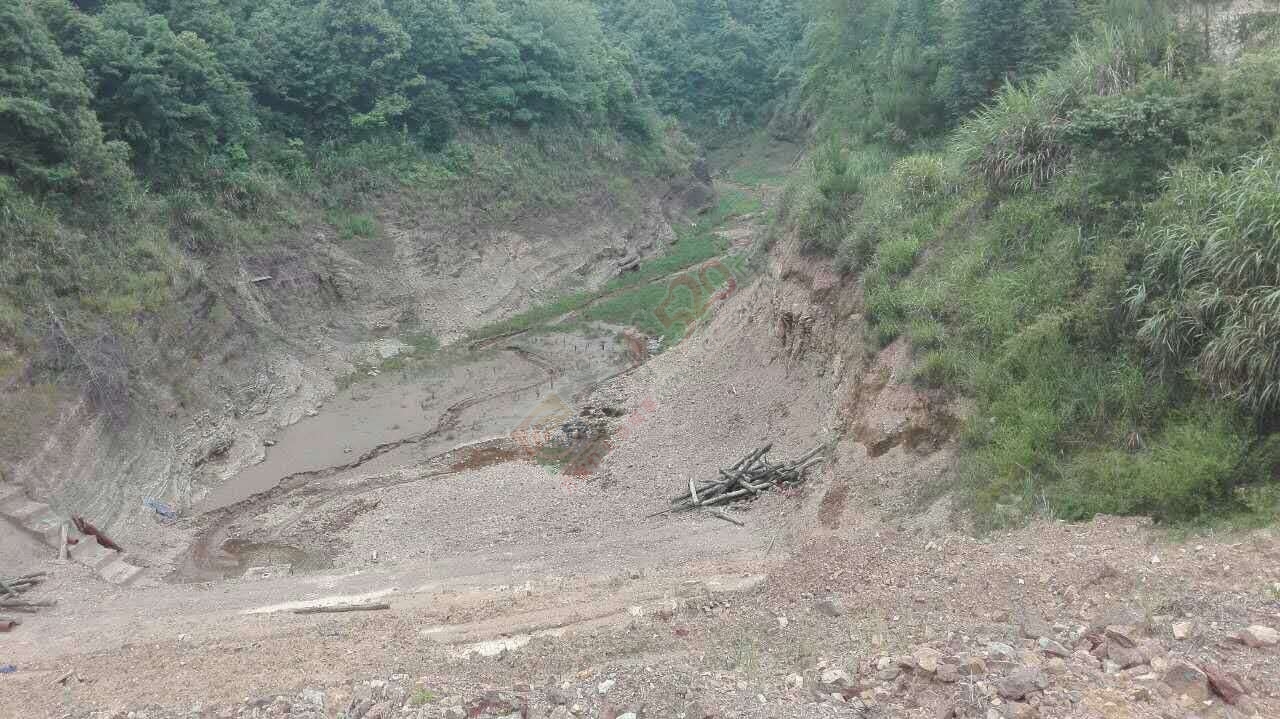

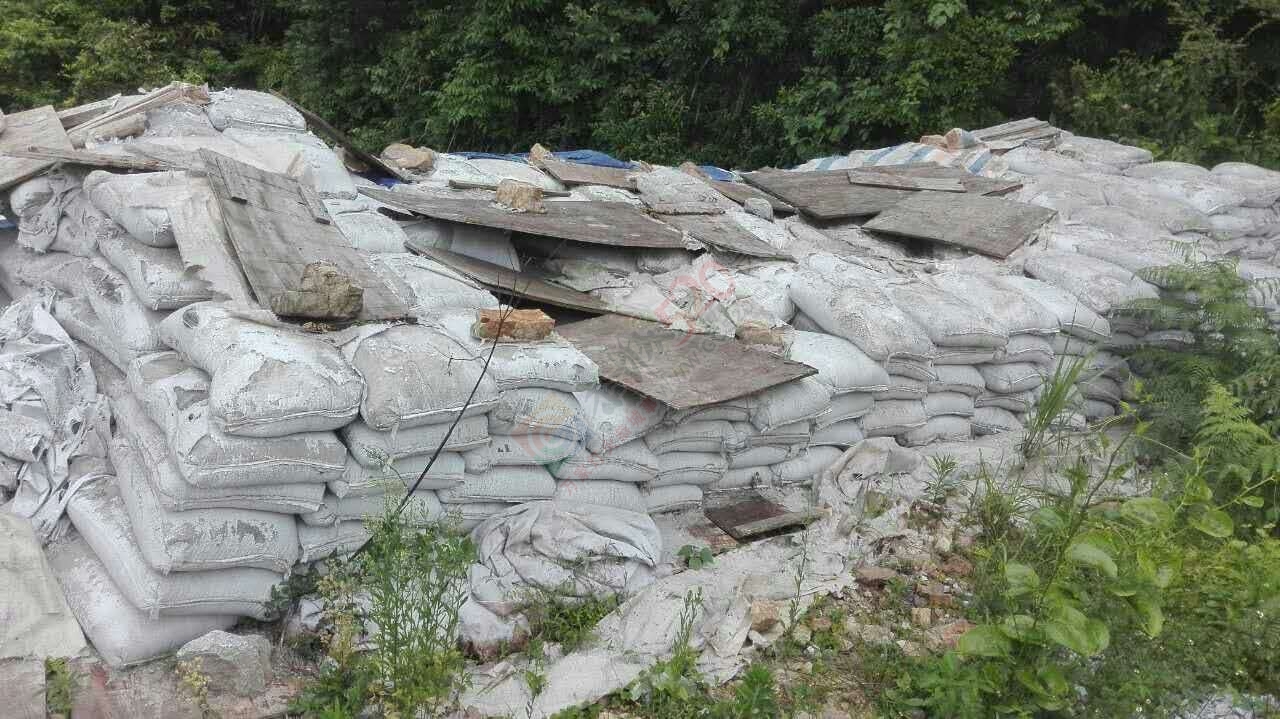

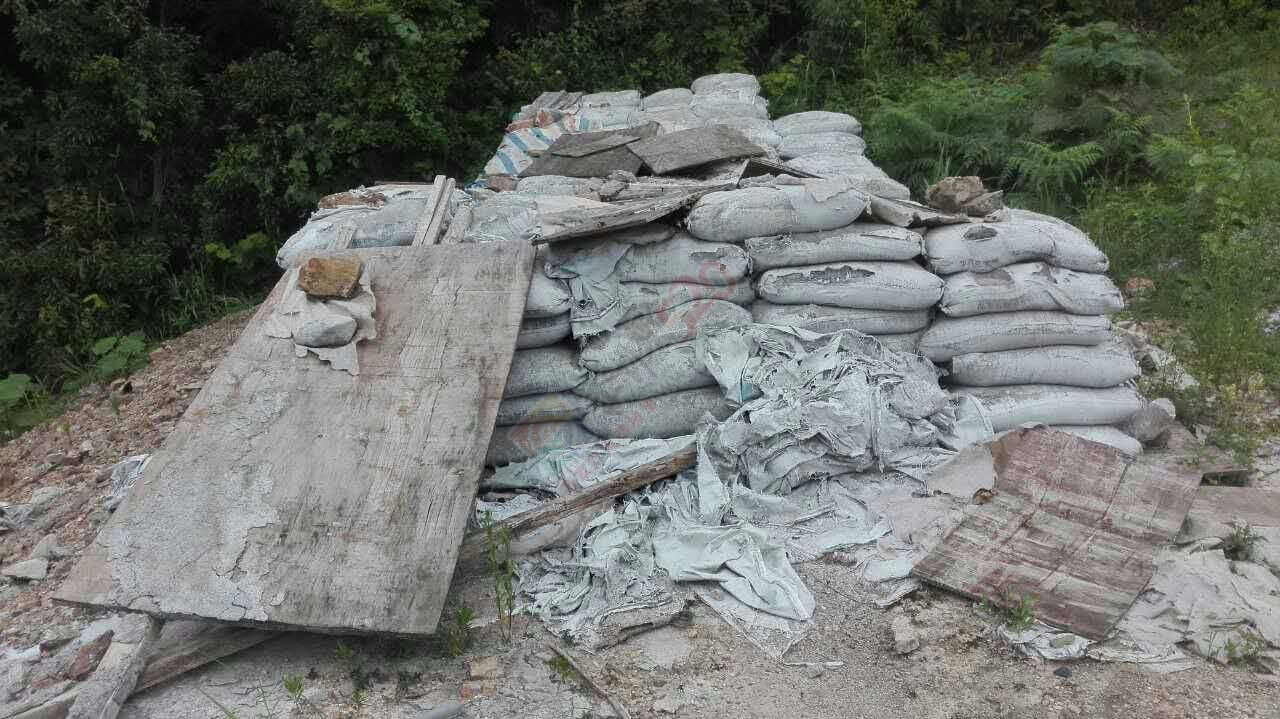

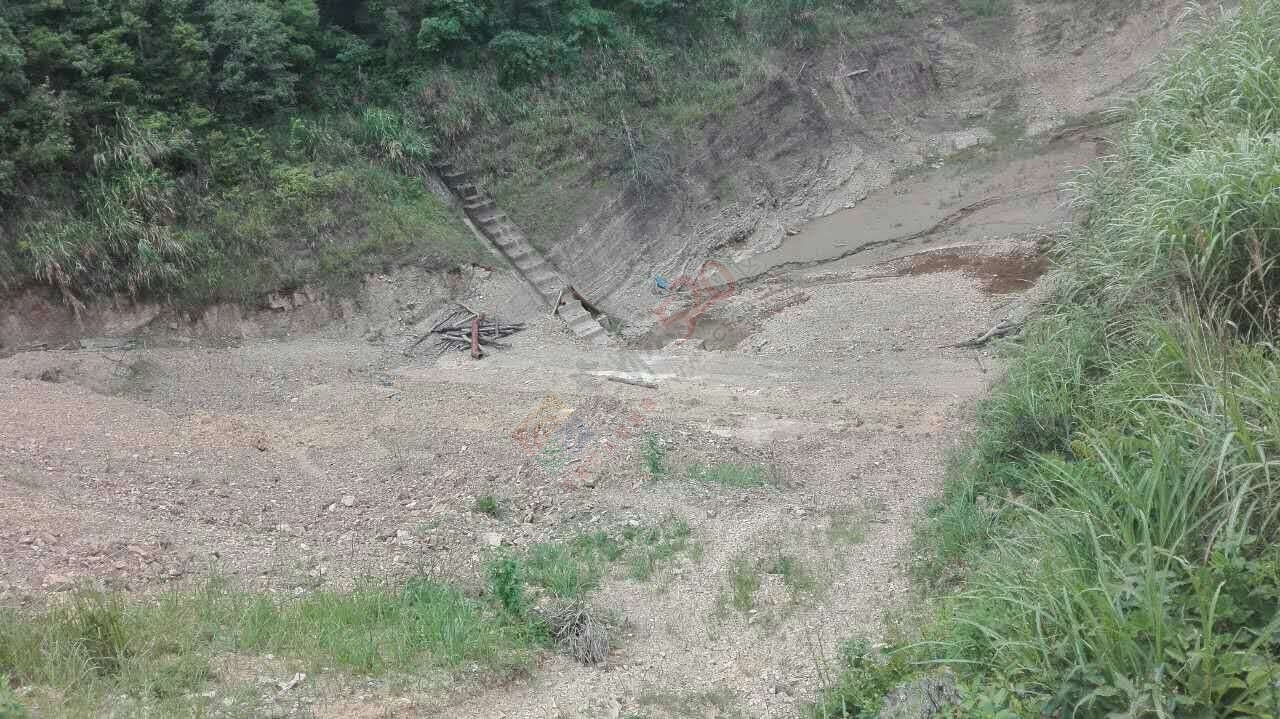

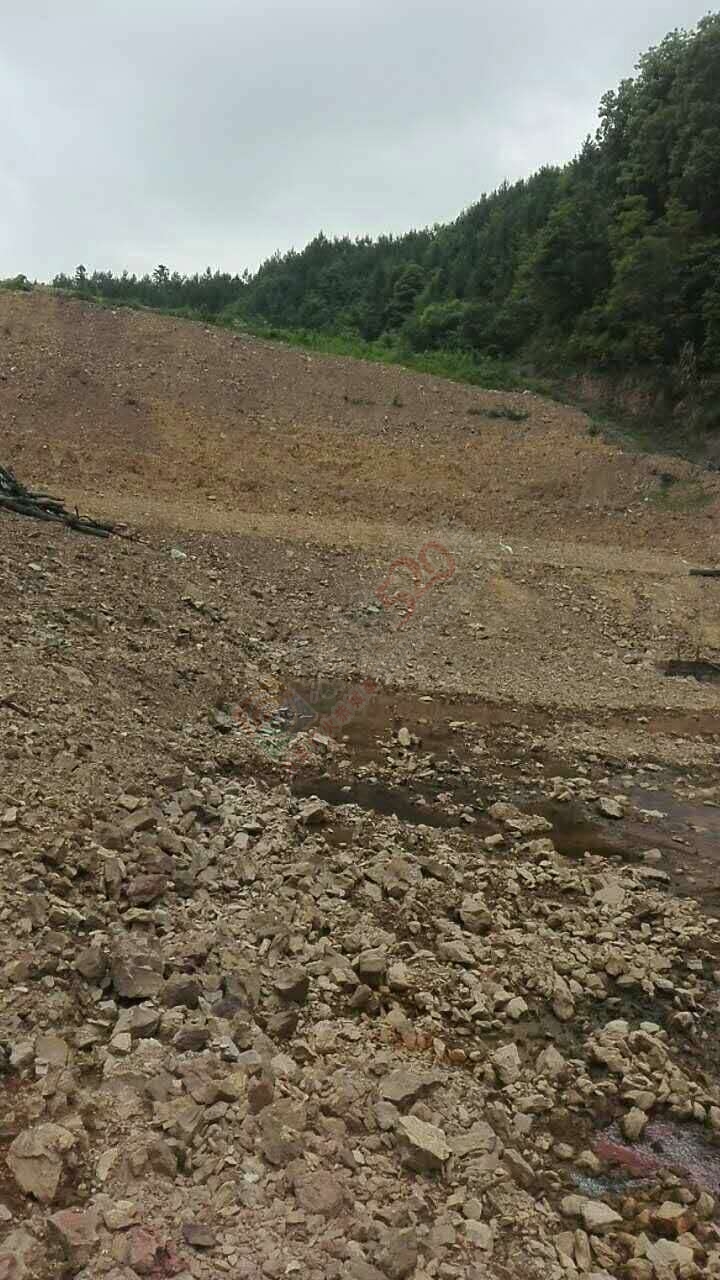

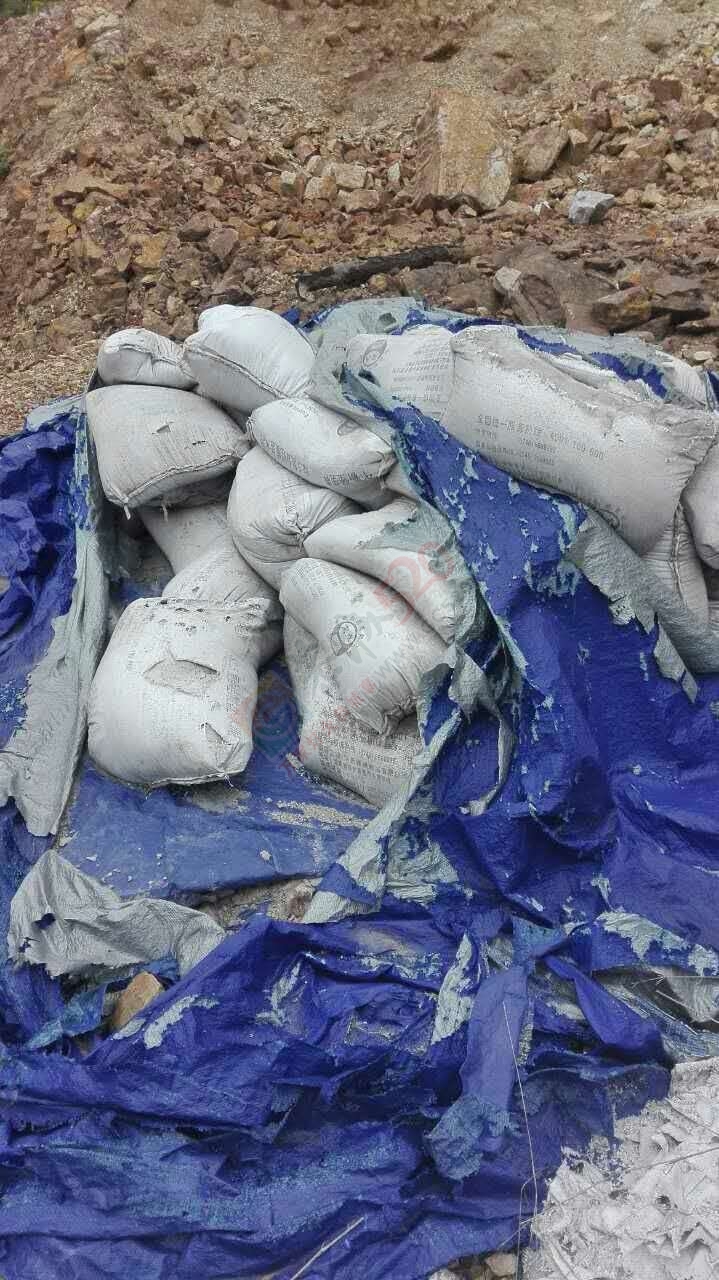

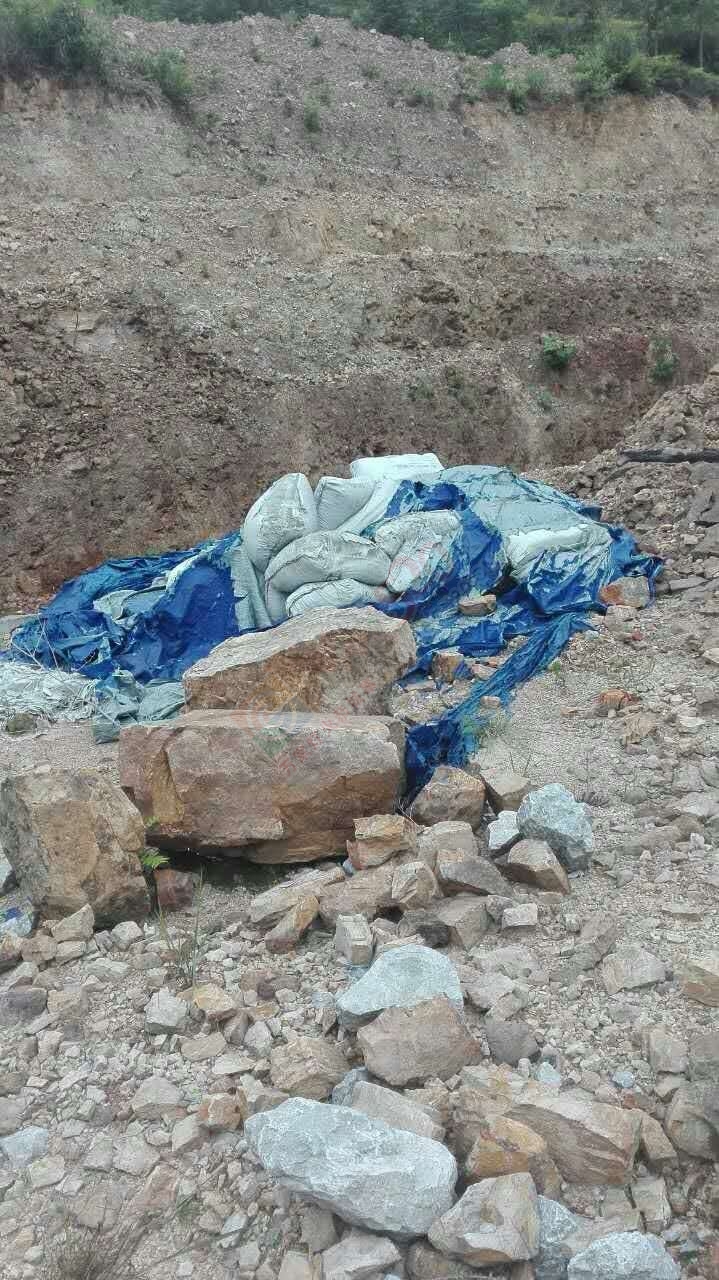

      六子源水库位于恭城瑶族自治县栗木镇泉会村下炉村,灌溉着几个村庄的上千亩田地。水库建于五六十年代,水坝处于土石结构,随着时间的迁移,水库出现了漏水,随时都有可能崩塌, 随着国家重视农业水利工程,于2014年国家投资、管理动工加固硬化,但三年多过去了,到现在还是烂摊子一个,无人管理,水也装不了,使得使得许多田地种不了稻谷或其他农作物,给本来就没有什么经济来源的村民带来了更大的困难。直接影响到本村几百人的吃饭问题。而堆积在水库旁的施工用的水泥变成了水泥石块,这不明显的浪费国家资源,这样何以服民心,希望有关部门帮帮我们,早日把本村唯一的水源,六子源水库修复好

六子源水库何去何从”?177 / 作者:山路十八弯 / 帖子ID:232152
六子源水库何去何从”?344 / 作者:山路十八弯 / 帖子ID:232152
六子源水库何去何从”?890 / 作者:山路十八弯 / 帖子ID:232152
六子源水库何去何从”?83 / 作者:山路十八弯 / 帖子ID:232152
六子源水库何去何从”?683 / 作者:山路十八弯 / 帖子ID:232152
六子源水库何去何从”?93 / 作者:山路十八弯 / 帖子ID:232152
六子源水库何去何从”?276 / 作者:山路十八弯 / 帖子ID:232152
avatar

该用户从未签到

online_member 发表于 2017-6-1 15:34:25 | 显示全部楼层 来自: 广西桂林市恭城县 电信
就没人管了吗?
avatar

该用户从未签到

online_member 发表于 2017-6-1 16:11:34 | 显示全部楼层 来自: 广西桂林市恭城县 电信
也是蛮瞎掰得
avatar

该用户从未签到

online_member 发表于 2017-6-2 09:38:38 | 显示全部楼层 来自: 广西桂林市恭城县 电信
今年本来就是旱年!!
avatar

该用户从未签到

online_member 发表于 2017-6-2 09:44:47 | 显示全部楼层 来自: 广西桂林市恭城县 电信
可能是资金链断开了!!
avatar

该用户从未签到

online_member 发表于 2017-6-2 14:00:42 | 显示全部楼层 来自: 广西桂林市恭城县 电信
贪了克了可能
avatar

该用户从未签到

online_member 发表于 2017-6-2 15:04:30 | 显示全部楼层 来自: 广西桂林市恭城县 电信
  今年本来就是旱年!!!
avatar

该用户从未签到

online_member 发表于 2017-6-2 15:20:02 | 显示全部楼层 来自: 广西桂林市恭城县 电信
   那么久了 一点动静都没有!!!!
avatar

该用户从未签到

online_member 发表于 2017-6-2 17:04:38 | 显示全部楼层 来自: 广西桂林市恭城县 电信
北得希望了
avatar

该用户从未签到

online_member 发表于 2017-6-2 18:20:30 来自手机 | 显示全部楼层 来自: 广东省东莞市 电信
关于炉子源山塘水库未完工情况说明

一、基本情况
炉子源山塘除险加固工程属2014年中央财政小型农田水利重点县项目,该工程于2015年8月进场施工,目前已完成放水涵管、坝后坡棱体排水、溢洪道工程等;现未完成的工程是坝体前坡硬化工程。由于山塘的位置偏远,运料非常困难,一旦下雨,施工材料及车辆无法进场施工,汛期基本无法进场施工。2015年冬季遭遇罕见冬汛,导致炉子源施工进度缓慢。在2016年汛期已进行相关抢险工作,为保证坝体安全,要求在未完工前不能蓄水运行,并进行例行的巡查工作。在2016年汛期过后,该工程仍处于停工状态。水利局领导多次督促施工单位进场施工,完善炉子源山塘的剩余工程。2016年12初,县水利局主要领导及相关人员到炉子源山塘进行现场检查,并责令施工单位立即进场施工。施工单位老板口头答应12月底完工,但因施工单位资金周转困难及与当地供应材料老板存在纠纷而未能进场施工。之后,县水利局于2017年3月8日发函至施工单位广西振鸿宇水电建筑有限责任公司,要求在2017年3月28日前完善该公司承建的相关项目,但该单位至今未能进场施工。
二、存在的问题
1、施工单位本身管理不善,资金周转困难。
2、当地供应材料的老板与施工单位老板的纠纷未能解决,而阻止进场施工。
3、运送材料非常困难。
三、下一步措施
1、继续督促承建施工单位,按要求及时把炉子源山塘剩余工程进场施工完善,确保大坝安全。
2、积极与当地政府沟通,协调好群众关系,解决纠纷问题,为顺利进场施工提供保障。


                                    恭城瑶族自治县水利局
                                        2017年6月2日
avatar

该用户从未签到

online_member 发表于 2017-6-3 10:50:38 | 显示全部楼层 来自: 广西桂林市恭城县 电信
{:1_490:}{:1_490:}
avatar

该用户从未签到

online_member 发表于 2017-6-3 13:53:39 | 显示全部楼层 来自: 广西桂林市恭城县 电信
关于炉子源山塘水库未完工情况说明

一、基本情况
炉子源山塘除险加固工程属2014年中央财政小型农田水利重点县项目,该工程于2015年8月进场施工,目前已完成放水涵管、坝后坡棱体排水、溢洪道工程等;现未完成的工程是坝体前坡硬化工程。由于山塘的位置偏远,运料非常困难,一旦下雨,施工材料及车辆无法进场施工,汛期基本无法进场施工。2015年冬季遭遇罕见冬汛,导致炉子源施工进度缓慢。在2016年汛期已进行相关抢险工作,为保证坝体安全,要求在未完工前不能蓄水运行,并进行例行的巡查工作。在2016年汛期过后,该工程仍处于停工状态。水利局领导多次督促施工单位进场施工,完善炉子源山塘的剩余工程。2016年12初,县水利局主要领导及相关人员到炉子源山塘进行现场检查,并责令施工单位立即进场施工。施工单位老板口头答应12月底完工,但因施工单位资金周转困难及与当地供应材料老板存在纠纷而未能进场施工。之后,县水利局于2017年3月8日发函至施工单位广西振鸿宇水电建筑有限责任公司,要求在2017年3月28日前完善该公司承建的相关项目,但该单位至今未能进场施工。
二、存在的问题
1、施工单位本身管理不善,资金周转困难。
2、当地供应材料的老板与施工单位老板的纠纷未能解决,而阻止进场施工。
3、运送材料非常困难。
三、下一步措施
1、继续督促承建施工单位,按要求及时把炉子源山塘剩余工程进场施工完善,确保大坝安全。
2、积极与当地政府沟通,协调好群众关系,解决纠纷问题,为顺利进场施工提供保障。


                                    恭城瑶族自治县水利局
                                        2017年6月2日
avatar

该用户从未签到

online_member 发表于 2017-6-3 13:56:06 | 显示全部楼层 来自: 广西桂林市恭城县 电信
小手一抖 金币带走!!!
avatar

该用户从未签到

online_member 发表于 2017-6-3 14:03:23 | 显示全部楼层 来自: 广西桂林市恭城县 电信
{:1_492:}{:1_492:} 为什么看水利局的回复那么好笑呢!!
avatar

该用户从未签到

online_member 发表于 2017-6-3 18:20:20 来自手机 | 显示全部楼层 来自: 浙江省杭州市 电信
小玲 发表于 2017-6-2 18:20
关于炉子源山塘水库未完工情况说明

一、基本情况
炉子源山塘除险加固工程属2014年中央财政小型农田水利重点 ...

这是在做报告吗?
您需要登录后才可以回帖 登录 | 立即注册 qq_login applogin wechat_login1

本版积分规则

快速回复 返回顶部 返回列表
